村鎮用污水處理設備—集裝箱

一、工藝原理
HIT集裝箱設備采用類顆粒污泥技術,在傳統A2O技術基礎上,融合顆粒污泥和生物膜兩項技術,實現了高污泥濃度(7000mg/L)和大倍比回流(5Q-15Q)。耐受水質水量的負荷沖擊,適合村鎮分散式污水的處理。

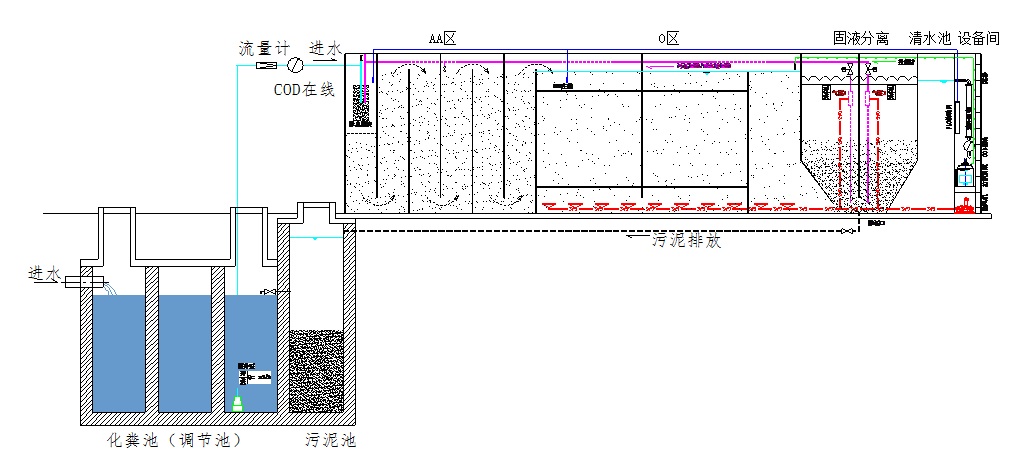

二、工藝流程

三、控制方式
就地觸摸屏控制、遠程中控室控制、移動APP控制三種自控方式。
四、出水及排泥方式
出水方式:重力自流(地埋設備需提升)
排泥方式:氣提入旁通管路即可,不需要排泥泵
五、技術標準
《城鎮污水處理廠污染物排放標準》(GB18918—2002)一級A標準。準Ⅳ類標準,京標A標準,京標B標準。

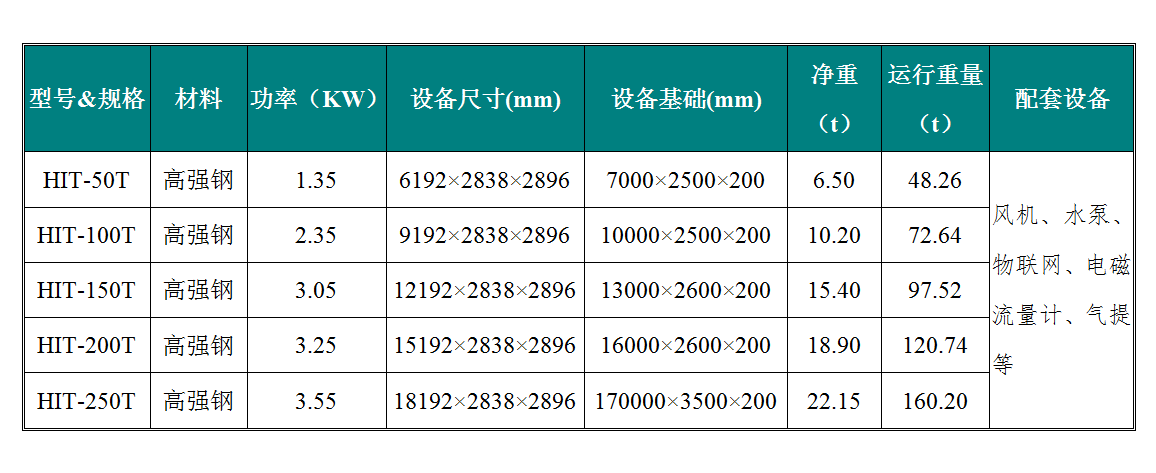

六、詳細參數

七、生產周期
標準設備:45天
非標設備:55天
八、安裝方式
(1)安裝方式:地埋式、半地埋式和地上式;
(2)基礎要求:提供標準基礎圖,占地規格為設備外尺寸+500mm,其他見標準圖;
(3)運輸與吊裝:汽運,吊車吊裝;
(4) 需方負責基礎施工和接電接入控制箱,負責設備吊裝到位并接好進水及出水管路,設備內部安裝在工廠內完成,供方負責指導安裝調試。
九、調試周期
設備安裝完畢后15天出水達標。
十、售后服務
設備主體質保10年,配套設備質保1年,技術服務跟蹤2年。
十、標準配置(標準MBR、A2O+MBR、A2O+MBBR三種模式)
詳見標準圖
十一、運行成本
(1)電耗:50噸以上可以控制在0.4-0.5KWH/噸水,視具體水質和水量略有不同;
(2)藥耗:不同藥劑和水質會有不同,基本在0.01-0.05元/噸水之間;
(3)大修維護費:約0.02元/噸水。
十二、業績
經歷一代、二代的迭代開發,目前最新的已經到第三代,業績主要分布在黑龍江、吉林、遼寧、河北、河南、北京、貴州、四川、內蒙、新疆、湖南、廣東和海南等省份。
